农村自建别墅服务商

农村自建别墅服务商

135-4792-2192

自建房干货 | 超全的地基施工流程,自建房朋友必备

   日期:2023-05-12     浏览:895    评论:0
核心提示:自建房干货 | 超全的地基施工流程,自建房朋友必备
 相比起以前人们只注重房子上面,现在的人也越来越得视地基的施工,很多人会在建房前很长时间内就开始考虑地基如何建。地基越来越受到重视。但是在地基施工上,很多人并不明白这里面的流程。

那地基基础施工流程是怎么样的?

地基基础是建房开工后的第一步,确定好地基方案之后就进入了非常关键的施工阶段了。工人在打地基时,一定不能马虎,要把施工流程的每个步骤都做到位。家把每一步施工流程做成施工日历,避免施工中的遗漏,才能保证地基的质量
地基施工过程中有哪些具体的施工细节?要注意哪些事项呢?

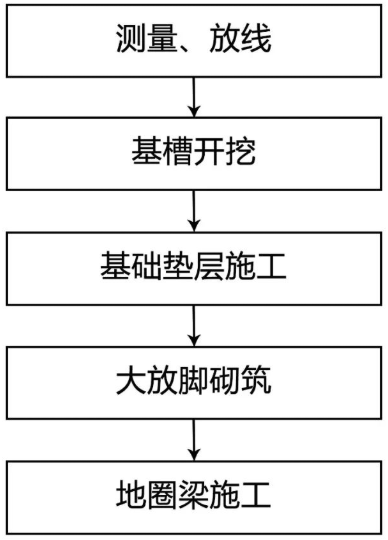

一、测量、放线  准备测量仪器  在测量前,做好仪器的校正,确定所有测量仪器完好,无偏差。    放控制点、线  根据房屋边线、朝向、标高等信息使用经纬仪放控制线和控制点,并复核数据以保证定位的准确性。    放外墙线  根据控制线将房屋的外墙线测出并沿房屋四周设置龙门桩,用于控制房屋位置和正确进行放线的标志;  外墙线放完后复查线位的开间、进深需复核设计图,并且线位四角能够90°闭合保证房屋的方正度。    放开挖线  根据外墙线及设计蓝图将开挖线放出;开挖线放完后沿线打好轴线桩,要求桩位牢靠、醒目,防止机械开挖过程中基槽不顺直。
二、基槽开挖四步法 : 基槽探挖  挖机探点,确认地基土质情况,要求必须对房屋的4个角全部探到。
基槽开挖  :探挖无异常后根据施工图进行基槽开挖,挖至老土层,要求沟槽平直,符合施工图尺寸;为防止基地超挖,挖机挖土时基槽底应留200-300mm厚的余土,可进行人工修整。
基槽清理 : 剔除松软浮土,人工将散落的浮土及垃圾、杂物等清理干净,使基底平整。
 基坑检验 : 1. 确定基槽的位置、尺寸、标高符合设计要求;
2. 检测持力层地基承载力特征值,符合设计要求(可布点用钎探法检测);
3. 验槽后应立即浇垫层砼,防止雨水淋湿浸泡基地。

三、基础垫层施工  垫层支模必须稳固、牢靠  根据龙门桩的轴线位置将垫层浇筑范围进行支模,支模必须稳固、牢靠。
垫层混凝土浇筑符合设计要求  浇筑垫层素混凝土,强度、厚度符合施工图设计要求;  垫层抄平并弹好中心线,平整、中心线无误。
另外  1. 采用商品砼浇筑时,核对送料单砼强度符合设计要求C15,确认无误后进行浇筑;
  2. 采用自拌混凝土施工时,严格按照C15砼配合比进行施工;
3. 不得使用人工搅拌,必须采用机械搅拌。

五、大放脚砌筑  轴线引设  对垫层标高进行核对,在垫层上弹出轴线,横、纵向轴线尺寸、位置符合设计要求。    放大脚砌筑
1. 采用规格型号240×115×53mm的MU15普通烧结页岩砖和M10.0水泥砂浆进行砌筑;
2. 大放脚采用一顺一丁砌筑形式,即一皮顺砖与一皮丁砖相间,上下皮垂直灰缝相互错开1/4砌(60mm);
  3. 砌筑至转角处、交接处时为错缝需要加砌配砖(3/4砖、半砖、1/4砖);
4. 标高不相同时,应从低处开始砌筑,并应由低处向高处搭砌,搭砌长度不应小于砖基础大放脚的高度。
    大放脚砌筑的工艺要点  1. 大放脚砌筑前提前1~2天对砖块进行浇水湿润;
2. 砌筑砂浆应采用机械搅拌,自投料完成算起,搅拌时间应符合下列规定:  水泥砂浆和水泥混合砂浆不得少于2min,水泥粉煤灰砂浆和掺用外加剂的砂浆不得少于3min,掺用有机塑化剂的砂浆,应为3~5min,砂浆应随拌随用,水泥砂浆应在3h内使用完毕;
3. 水平灰缝厚度和垂直灰缝宽度宜为10mm;
4. 水平灰缝的砂浆饱满度不得小于80%。

六、地圈梁施工做法
1. 地圈梁钢筋绑扎,钢筋材质、规格设置、圈梁尺寸符合施工图要求,工艺正确,主要表现是箍筋间距和内八字转角。
2. 升构造柱钢筋,注意升起位置及弯锚长度、搭接区段,加密区、错位搭接,浇筑前要设置定位箍。
3. 防雷焊接、预埋,对角或四角用扁铁焊接,接入地下2米,并检测电阻在1欧姆以下。
  4. 地圈梁支模,模板加固(此处模板需用水泥撑杆、对拉螺杆、步步紧),控制水平,保证浇筑时不跑模,检查尺寸大小。
  5. 水电、通风预留预埋,位置、材质符合施工图设计。  6. 地圈梁浇筑,砼强度符合设计要求,浇筑时振捣到位。
八、地基验收要点  1. 放线放样是否正确,能否90°闭合。
2. 基槽探点后需判断建筑土壤属于八类土中的那一类,是否继续开挖;基坑、基槽清理完成后布点用钎探法检测持力层地基承载力特征值是否符合设计要求。
  3. 超深(未超深时也需做这步工作)部分需量尺拍照,上报存档。
4. 基础做法、垫层、砖砌放大脚、圈梁及钢筋规格、材质、工艺是否符合设计要求。
  5. 避雷接地有无遗漏,有无与圈梁焊接,有无测试最大电阻,埋深是否达到要求。
  6. 地面做法是否正确,通风口及排水预留预埋是否正确。



打赏

更多>同类资讯
0相关评论

推荐图文
推荐资讯
点击排行

网站首页  |  欧艺VIP服务  |  关于我们  |  联系方式  |  加盟合作  |  版权隐私  |  网站地图  |  排名推广  |  广告服务  |  积分换礼  |  网站留言  |  RSS订阅  |  违规举报  |  蜀ICP备20021685号
